Informatieavond plan vergunningaanvraag en verslag onafhankelijk voorzitter

08 juni 2026 Matthijs Oppenhuizen

Wij vragen bij de provincie een vergunning aan om vier windmolens te mogen bouwen in het gebied langs de Oude Buurserdijk. Tijdens de informatieavond op 25 juni 2026 leggen we ons plan uit. De onafhankelijk voorzitter geeft op de informatieavond toelichting op zijn verslag van het proces dat met het informatieplatform is doorlopen. We leggen in dit nieuwsbericht verder uit wat de vervolgstappen zijn voor het windpark.

Informatieavond over plan voor vergunningaanvraag en verslag van onafhankelijk voorzitter
Op 25 juni 2026 houden wij een informatieavond over Windpark Oude Buurserdijk. De aanleiding voor deze informatieavond is dat wij – Energiecoöperatie Haaksbergen (ECH) en Pure Energie – als initiatiefnemers van dit windpark een plan hebben waarvoor wij een vergunning aanvragen bij de provincie. Tijdens de informatieavond leggen we uit wat dit plan is. Ook doet de onafhankelijk voorzitter van het informatieplatform tijdens de informatieavond verslag van het proces dat met het informatieplatform is doorlopen.

Keuze gemaakt: vergunning aanvragen voor vier windmolens

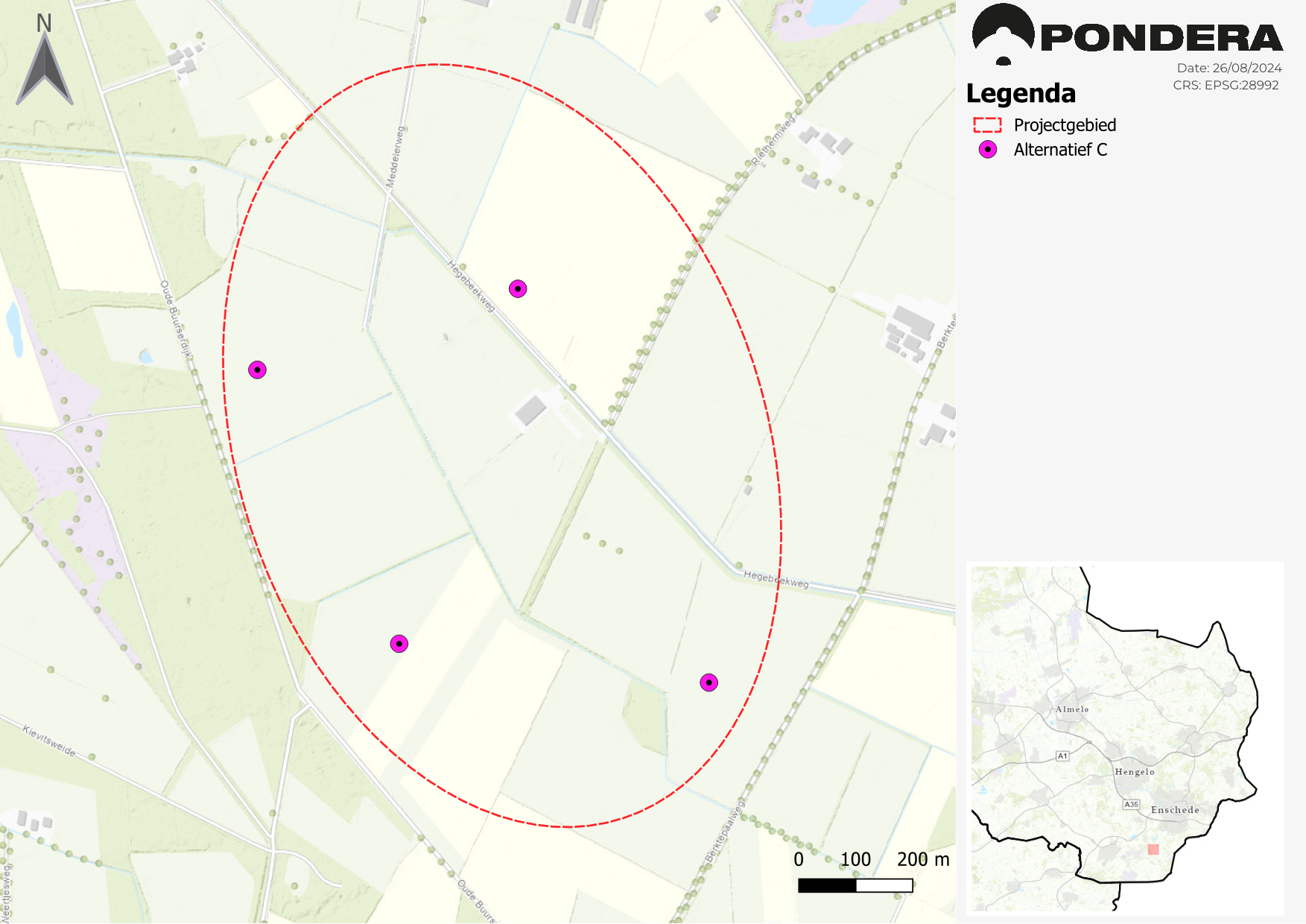

Wij gaan bij de provincie een vergunning aanvragen om vier windmolens te mogen bouwen in het gebied langs de Oude Buurserdijk. Hieronder ziet u een plattegrond met daarop de posities van de vier windmolens. Door de windmolens op deze posities te zetten, is de afstand tot de dichtstbijzijnde woning minimaal 560 meter (tekst loopt door onder de plattegrond).

Opstelling C

Hoogte van de windmolens
Voor de hoogte van de windmolens vragen wij een bandbreedte aan in de vergunning. Dat zijn minimale en maximale afmetingen van de windmolens. Hoe hoog de windmolens precies worden, bepalen we op het moment dat we een specifiek windmolentype kiezen. Dat gebeurt nadat de vergunning is verleend en als we het windpark willen gaan bouwen. De windmolens die wij kiezen, moeten binnen de bandbreedte passen die in de vergunning wordt vastgelegd. Wij vragen deze bandbreedte aan voor de afmetingen van de windmolens:

2026 06 08 bandbreedte afmetingen VKA Windpark Oude Buurserdijk

Normen voor het windpark
Onderdeel van ons plan is dat we normen voorstellen waar het windpark zich aan moet houden. Dit zijn normen voor het geluid en de slagschaduw van de windmolens. Tot op heden heeft de landelijke overheid geen normen vastgesteld voor windparken. Het is onduidelijk wanneer dit wel gebeurt. Daarom doen wij bij onze vergunningaanvraag bij de provincie een voorstel voor locatie specifieke normen. Dat zijn normen speciaal opgesteld voor dit windpark. Wij stellen deze normen voor:

  • Geluid
    Er mag maximaal 47 dB Lden aan geluid ontstaan op de gevel van bijvoorbeeld een woning in de omgeving. Dit geluidsniveau zal ontstaan bij de woningen die het dichtstbij de windmolens staan. Bij veruit de meeste woningen in de bredere omgeving zal het geluid (aanzienlijk) lager zijn dan volgens deze norm mag. 47 dB Lden is gelijk aan de grenswaarde voor het geluid van windmolens dat is opgenomen in de concept landelijke norm voor het geluid. De normwaarde in deze concept landelijke norm is 45 dB Lden. Dit betekent dat het uitgangspunt van de concept landelijke norm 45 dB Lden is, maar dat uitwijken naar 47 dB Lden mogelijk is.

  • Slagschaduw
    Er mag maximaal zes uur per jaar en maximaal twintig minuten per dag slagschaduw ontstaan op de gevel van bijvoorbeeld een woning in de omgeving. Dit is de totale hoeveelheid slagschaduw die de vier windmolens gezamenlijk op een woning mogen veroorzaken. Deze hoeveelheid slagschaduw zal ontstaan bij de woningen die het dichtstbij de windmolens staan. Bij veruit de meeste woningen in de bredere omgeving zal de hoeveelheid slagschaduw (aanzienlijk) minder zijn dan volgens deze norm mag. Deze hoeveelheid slagschaduw is gelijk aan de concept landelijke norm voor slagschaduw van windmolens. Overigens ontstaat er geen slagschaduw bij woningen ten zuiden van het windpark. Ook in de kern Buurse ontstaat geen slagschaduw. Dit komt doordat de zon nooit vanuit het noorden schijnt en er dus ten zuiden van het windpark geen schaduw ontstaat.

De provincie zal dit voorstel beoordelen. Het is mogelijk dat de provincie andere normen voor het windpark wil. Dat wordt op een later moment duidelijk. Daar informeren we de omgeving dan over, met name via onze nieuwsbrief.

Keuze gemaakt op basis van veel onderzoek
Sinds het voorjaar van 2025 hebben we veel onderzoek gedaan naar het effect van het windpark op de omgeving. Al deze onderzoeken zijn gebundeld in het Milieueffectrapport (MER). In de onderzoeken hebben we vier alternatieven vergeleken. Dat zijn vier verschillende manieren waarop de windmolens in het gebied kunnen staan. Dat waren alternatief A met vijf windmolens en alternatieven B, C en D met vier windmolens.

Deze onderzoeken en het MER zijn beoordeeld door ambtenaren van de provincie. Na deze controle hebben wij deze informatie gebruikt om te kiezen voor welk plan wij een vergunning willen aanvragen bij de provincie. Dit plan heet formeel het voorkeursalternatief (VKA). Naast alle informatie uit de onderzoeken hebben we ook gekeken wat onze doelen en wensen zijn, wat doelen en wensen van de provincie zijn en welke reacties en aandachtspunten er vanuit de omgeving zijn gekomen. Op basis daarvan hebben wij ons VKA bepaald.

Informatieavond
Tijdens de informatieavond leggen we meer uit over het VKA. De informatieavond is op:

  • Datum: 25 juni 2026
  • Tijd: start 19.30 uur
  • Locatie: zaal Winkelman, Broekheurnerweg 52, Buurse

Tijdens de informatieavond zal de onafhankelijk voorzitter zijn verslag van het proces met het informatieplatform toelichten. Hierover kunt u hem dan vragen stellen.

Na de toelichting van de onafhankelijk voorzitter zullen wij ons plan voor het windpark uitleggen en kunt u ons daarover vragen stellen.

Verslag onafhankelijk voorzitter van informatieplatform op website
Sinds februari 2025 zijn er bijeenkomsten geweest van het informatieplatform (tot oktober 2025 heette dit de omgevingsraad). Inwoners, ondernemers en maatschappelijke organisaties zijn lid van dit platform. Tijdens bijeenkomsten hebben wij bijvoorbeeld voorlopige onderzoeksresultaten aan dit platform gepresenteerd, zodat het platform hier vragen over kon stellen of opmerkingen over kon maken. Deze bijeenkomsten worden voorgezeten door onafhankelijk voorzitter Bart Krol. Hij heeft een verslag gemaakt van het proces dat met het informatieplatform is doorlopen. Hij geeft tijdens de informatieavond hierop een toelichting.

Het verslag van Bart Krol en informatie die is gedeeld met het informatieplatform staan op deze website. Klik daarvoor hier.

Vervolgstappen voor het windpark
Nu wij het VKA hebben bepaald, vragen wij hiervoor binnenkort een vergunning aan bij de provincie. Bij deze aanvraag horen het MER, de achterliggende onderzoeken en het voorstel voor de normen waaraan het windpark zich moet houden.

Als wij deze aanvraag hebben ingediend, beoordeelt de provincie het VKA en het voorstel voor de normen. Als de provincie hiermee akkoord is, wordt de vergunning voor het windpark in ontwerp verleend. Deze ontwerp-vergunning, het MER en de onderzoeken worden dan formeel ter inzage gelegd. Iedereen die wil, kan hierop dan een zienswijze indienen.

De volgende stap is dat de zienswijzen worden beantwoord door de provincie. Ook wordt dan bepaald: moet het VKA worden aangepast of gaat er mogelijk zelfs een streep door het windpark vanwege een zienswijze?

Als het windpark door kan gaan, verleent de provincie de vergunning definitief. Dit kan zijn voor het VKA dat wij hebben aangevraagd of voor een aangepast VKA. Dan kan er nog beroep tegen deze definitieve vergunning worden ingesteld bij de Raad van State.

Als er beroep wordt ingesteld bij de Raad van State en de Raad van State keurt de vergunning goed, dan is de vergunning onherroepelijk. Dat betekent dat er geen bezwaar of beroep meer mogelijk is tegen de vergunning en dat het windpark mag worden gebouwd.

We weten nog niet hoe lang het duurt voordat de vergunning onherroepelijk is. Maar de kans is groot dat dit ergens tussen 2027 en 2029 is. Onder andere procedures bij de Raad van State kunnen lang duren. We verwachten dat de bouw van het windpark daardoor medio 2029 – 2030 kan beginnen, maar deze planning is onder voorbehoud. Er moeten nog veel stappen worden gezet, dus deze planning kan zeker nog korter of langer worden.
